マンション駐車場舗装改修工事(オーバーレイ工法) 2016.10.22

築32年のマンションの駐車場の傷みが進行し、勾配不良による排水不良・ゴミ収集車・宅配便トラックによる入り口のアスファルトの剥れが見られ、全面的な舗装改修工事の実施となりました。

また、一部の車幅が狭くて扉を開けると隣の車に接触し易いことも有り、部分的に車幅を拡張した上で全体の配置を調整する事も課題でした。

施工にあたり問題となるのが代替駐車場の確保ですが、幸い近隣に県の遊休地の借用が可能になり、臨時駐車場を設置しての舗装改修工事となりました。

改修舗装工事の工法は既存の舗装版を撤去する工法と、撤去せずにその上にアスファルト(t=5.0cm)を載せるオーバーレイ工法が有ります。今回は15年前の施工から2回めのオーバーレイ工法となり、配水不良箇所にはW180のU字型側溝を設け、完了後グレーチング蓋(T-2)を設置しました。

縁石との5.0cmほどの段差は無くなるため、全ての区画に新たパーキングブロックを設置し、排水枡やマンホールなどは全て5.0cmの嵩上げが必要となります。

舗装はt=5.0cmの透水性舗装で雨水が浸透しやすく溜まりにくい仕様となっています。また、法面との間には既存の舗装版を撤去し、配水の流入防止のため改良土と腐葉土混ぜて入れてミニ花壇を設置。ラベンダー色のミニ花壇ブロックで整えます。

オーバーレイ工完了後、区画線の設置箇所の位置だしを行い、その後ラインマーカーで区画線を設置します。作図寸法・位置を確認した後、均一にプライマーを塗布し、溶解槽で溶解させたペイントをラインマーカーにて施工します。この時、ガラスビーズペイント上に自動的に散布されます。

最後に番号及びゼブラと表記文字(駐車禁止や来客駐車場)を設置して作業は完了します。

施工台数 80台 及び周辺部 施工面積 1587.0㎡

施工期間 臨時駐車場設置・撤去を含めて実働 12日間



08-02sekoumae-67

施工前

08-02sekoumae-51

施工前

10-17koutei-8

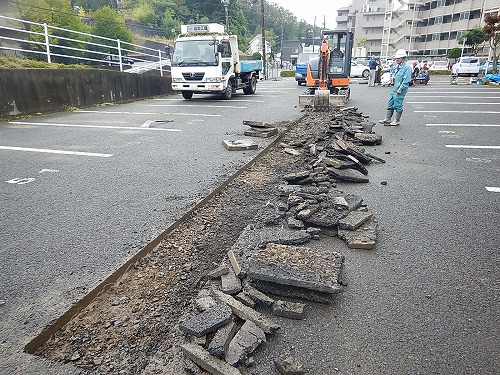

排水口設置箇所 既存舗装版の撤去

10-17koutei-1

U型側溝設置 W=180

10-17koutei-45

排水口枡のモルタル嵩上げ

10-17koutei-49

枠及びグレーチング再設置

10-20koutei-166

アスファルト混合物の搬入

10-20koutei-186

アスファルトフィニッシャーによる敷均し

10-20koutei-173

コンバインドローラー(2.5t)による初期転圧

10-20koutei-180

端部・狭小部 プレートによる転圧

10-20koutei-218

舗装工完了(t=5.0cm)

10-22kanryou-17

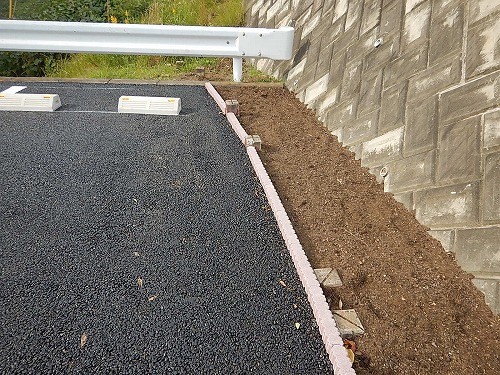

ミニ花壇ブロック工完了

10-21koutei-161

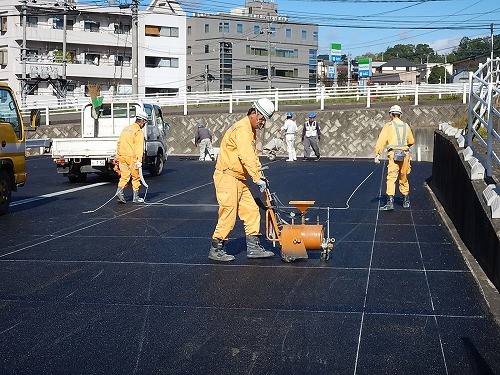

ライン墨出し及びプラーマー処理

10-21koutei-141

ラインマーカーによる区画線・番号・表記文字の設置

10-21koutei-147

パーキングブロックの設置

10-22kanryou-20

施工完了

10-22kanryou-18

施工完了

10.28kanryou (1)

施工完了

10.28kanryou (17)

施工完了



【関連サイト】

マンション修繕工事サイト仙台

The following two tabs change content below.
坂野宏三
■マンション修繕 工事アドバイザー マンション管理組合様、賃貸マンションなどのビルオーナー様のお客様担当をさせて頂いています。大規模修繕工事の外壁調査・診断から、外壁改修・塗装・防水・金物工事などの工事もお気軽にご相談下さい。 資格:一級建築施工管理技士(監理技術者)・マンション維持修繕技術者・マンション改修施工・管理業務主任者

マンションの大規模修繕工事なら、株式会社明和にお気軽にお問い合わせください。

0120-085-345 受付時間  8:30 - 18:00(月曜〜土曜) 0120-085-345 受付時間  8:30 - 18:00(月曜〜土曜)
  • 無料見積りお申込み
  • 建物診断お申し込み
  • 無料資料請求・ご相談
